2.1 俄亥俄州哥伦布Smart Columbus自动驾驶示范项目
2.1.1 基础概况

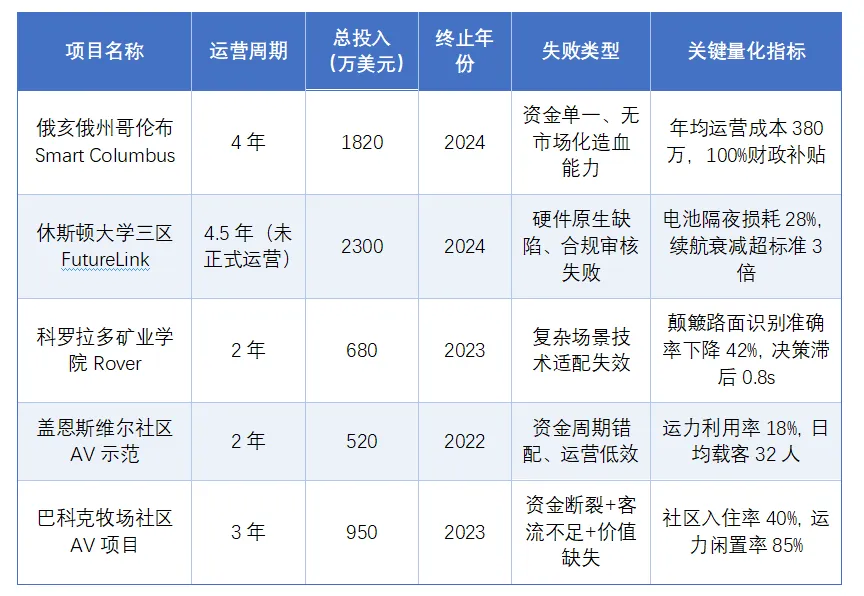

该项目为美国联邦DOT重点扶持的城市级全域自动驾驶示范工程,2020年正式启动,2024年底官方宣布彻底终止,完整运营周期4年,是美国早期规模最大、投入最高的城市混合交通自动驾驶试点之一。项目覆盖哥伦布市主干道、城市商圈、居住社区、交通枢纽全场景,配置12台L4级全自动接驳车辆,配套建成城市级路侧感知、信号协同、智能调度一体化平台。
2.1.2 成立初衷
官方核心定位为“城市全域自动驾驶商业化前置验证项目”,核心目标包含三点:一是验证自动驾驶车辆在城市复杂混行交通中的常态化安全运营能力;二是构建城市级自动化出行网络,解决短途通勤拥堵、停车难、出行效率低等城市交通痛点;三是形成可复制、可推广的城市自动驾驶公共服务模式,为全美城市自动驾驶规模化落地提供标杆样板。
2.1.3 运营过程
项目全程依托联邦专项拨款与地方财政配套维持运营,无市场化运营机制。2020—2022年处于设备调试、道路改造、场景测试阶段,仅开展有限的示范载客;2022—2024年进入小规模常态化运营,面向市民提供免费公共接驳服务。运营期间车辆安全事故率较低,自动驾驶算法整体运行稳定,未发生重大安全事故,但始终无法实现客流匹配与成本平衡,全程依赖财政输血维持运转。2024年联邦专项扶持资金到期清零,地方政府无财政能力接续投入,项目全面停运、设备封存、团队解散。
2.1.4 投入资金分析
项目总投入1820万美元,其中联邦DOT专项拨款1200万美元、地方配套资金620万美元;年均固定运营成本高达380万美元,4年累计运营投入超1500万美元;项目全程零票务收入、零商业合作收益、零衍生价值产出,财政依赖度100%;客流数据整体平稳但运力价值偏低,无法覆盖基础运维成本。
2.1.5 失败原因
核心失败原因为单一资金结构导致的不可持续运营模式。项目从顶层设计阶段即存在致命缺陷,完全依托短期政策性专项补贴,未搭建任何市场化造血机制,无商业场景、无收费模式、无产业联动收益。短期试点周期结束后,政策红利消失,无长期财政规划与市场化接续渠道,属于典型的“政策输血型一次性示范项目”,不具备长期落地运营的底层逻辑。
2.2 德克萨斯州休斯顿大学/三区FutureLink自动驾驶项目
2.2.1 基础概况
项目2019年启动试点建设,2024年中期被官方正式叫停终止,周期4.5年,是五大终止项目中投入规模最大、测试周期最长、未正式落地运营的重点示范项目。项目服务休斯顿大学片区、老旧三区社区与城市公交枢纽,主打校园—社区—大运力公交的多模态接驳场景。
2.2.2 成立初衷
项目由休斯顿METRO市政交通部门主导、联邦创新交通资金扶持,核心初衷:一是解决老旧社区、校园片区最后一公里出行难题,补齐公共交通接驳短板;二是验证电动自动驾驶巴士在城市老旧道路、混合人流车流场景的适配能力;三是打造“公交+自动驾驶微循环”的新型公共交通体系,优化城市公共交通结构。
2.2.3 运营过程
项目长期处于测试与调试阶段,从未进入正式商业化、常态化载客运营。2019—2022年完成道路改造、站点建设、车辆部署与系统调试;2022—2024年开展多轮封闭测试、道路试跑与公开演示,自动驾驶算法、调度系统、路侧协同功能运行正常,未出现感知、决策、调度层面的软件故障。但车辆核心硬件持续出现稳定性问题,多次整改优化仍无法达标,最终未通过美国联邦交通安全合规审核,被官方强制叫停,项目彻底作废。
2.2.4 投入资金分析
项目总投入2300万美元,为五大项目最高投入,其中联邦AIM创新资金1500万美元、市政配套800万美元;搭载Phoenix Motorcars电动巴士与Perrone TONY自动驾驶系统;硬件测试数据显示,车辆静置隔夜电量损耗高达28%,电池续航衰减速度超出行业标准3倍;多次整改后,电池稳定性、连续运营能力仍无法满足联邦交通安全运营标准。
2.2.5 失败原因
核心失败原因为车辆底层硬件原生设计缺陷+国家级合规审核失败。项目软件算法、调度系统、场景适配均达到示范标准,但整车电池系统存在不可逆的原厂硬件缺陷,无法通过软件迭代、算法优化修复。硬件稳定性不达标直接触发联邦监管合规红线,被官方禁止落地载客运营,巨额投入全部沉没,属于典型的“硬件技术硬伤导致的合规性失败”。
2.3 科罗拉多矿业学院Rover复杂地形自动驾驶示范项目
2.3.1 基础概况
项目2021年启动,2023年底官方终止,运营周期仅2年,是五大项目中周期最短、技术探索性最强的示范项目。项目依托科罗拉多矿业学院山地地形优势,主打非结构化、颠簸起伏、复杂路况的自动驾驶技术验证,为全美山地、郊区、复杂道路自动驾驶落地提供技术支撑。
2.3.2 成立初衷
官方设立初衷聚焦技术探索与场景补全:一是突破传统规整道路自动驾驶的场景局限,验证自动驾驶车辆在颠簸、起伏、非铺装、复杂天气下的适配能力;二是积累复杂地形感知、决策、避障核心数据,补齐行业技术短板;三是探索山地景区、郊区复杂道路的自动驾驶落地模式,拓展自动驾驶应用边界。
2.3.3 运营过程
项目全程以科研测试为核心,无大规模载客运营。2021年完成车辆定制、测试场地搭建与系统部署;2022—2023年开展多轮山地颠簸路面、起伏道路、雨雪天气专项测试。测试过程中持续暴露算法适配短板,传感器视角偏移、障碍物识别不准、决策延迟等问题反复出现,多次技术迭代优化后仍无法达到安全运营阈值,测试风险不可控,科研价值与落地价值持续流失,最终专项资金耗尽、项目终止。
2.3.4 投入资金分析
项目总投入680万美元,全部为州级科研专项资金;定制6台低速越野型自动驾驶接驳车辆;实测核心数据:颠簸非结构化路面下,车辆障碍物识别准确率直接下降42%;路面起伏导致传感器偏移,自动驾驶决策滞后时长达到0.8秒,远超0.3秒的行业安全阈值,存在重大安全隐患,完全不具备载客运营条件。
2.3.5 失败原因
核心失败原因为早期自动驾驶算法复杂场景适配能力严重不足,技术成熟度无法匹配真实复杂路况。早期自动驾驶技术仅适配城市规整结构化道路,对非结构化、动态颠簸、视角多变的复杂场景兼容性极差,技术迭代成本远超预算,安全风险无法规避,技术探索价值无法落地,最终因技术瓶颈与资金消耗双重因素终止。
2.4 佛罗里达州盖恩斯维尔社区自动驾驶示范项目
2.4.1 基础概况
项目2020年启动,2022年底正式终止,运营周期2年,为郊区低密度社区自动驾驶示范项目,聚焦城郊短途通勤、社区内部出行场景验证。
2.4.2 成立初衷
官方初衷为填补郊区自动驾驶示范空白:一是探索低密度、分散客流区域的自动驾驶落地可行性,弥补传统公交覆盖不足的短板;二是降低郊区居民出行成本,提升城郊公共交通便捷度;三是形成郊区轻量化自动驾驶运营模式,适配低密度城市外围区域。
2.4.3 运营过程
项目依托2年期联邦短期试点资金建设落地,无长期资金规划。2020—2021年完成设备部署与调试,2021—2022年开展社区常态化免费接驳运营。运营期间车辆技术稳定、无安全事故、系统运行正常,但受限于社区人口稀疏、出行需求分散,车辆长期空驶、运力严重闲置,运营效率极低,无实际示范推广价值。2022年短期专项资金到期,无续批资金与地方追加投入,项目直接停运。
2.4.4 投入资金分析
项目总投入520万美元,全部为2年期联邦短期试点资金;运营期间日均载客量仅32人次,整体运力利用率仅18%,超80%运营时间车辆处于空驶或低负载状态;无任何市场化收益,运营效率与投入产出比严重失衡。
2.4.5 失败原因
核心失败原因为资金周期错配+场景规划脱离实际需求。一方面资金设计先天缺陷,短期试点资金无法支撑长期运营,无续批机制;另一方面场景选址严重失误,盲目布局低密度郊区,客流需求不足,运力严重浪费,项目无运营价值、无示范价值,不具备持续投入的必要性。
2.5 佛罗里达州巴科克牧场智慧社区自动驾驶项目
2.5.1 基础概况
项目2020年启动,2023年中终止,运营周期3年,为新建封闭式智慧社区专属自动驾驶配套项目,服务新建社区内部居民短途通勤。
2.5.2 成立初衷
项目定位智慧社区配套工程,初衷为:一是打造新建智慧社区自动化出行配套,提升社区智能化品质;二是验证封闭式、可控路网场景下自动驾驶的稳定运营能力;三是依托新建社区统一规划优势,实现自动驾驶路网、站点、调度系统一体化布局,形成智慧社区交通配套样板。
2.5.3 运营过程
项目由政府专项资金+地产开发商联合投资建设,2020—2021年完成路网改造、站点建设与车队部署;2021—2023年投入社区试运行。由于社区交付入住进度缓慢,常住人口严重不足,出行需求极度稀疏,车队长期闲置空驶。同时项目场景高度封闭单一,技术模式、运营模式无法对外复制,行业示范价值极低。2023年政府专项资金到期,地产行业下行导致开发商撤资,资金链彻底断裂,项目全面终止。
2.5.4 量化数据分析
项目总投入950万美元,政府资金与开发商配套资金联合支撑;项目运营期内社区整体入住率仅40%,常住人口基数薄弱;日均载客量仅27人次,运力闲置率高达85%;场景封闭性极强,无跨区域、跨场景复制能力,行业推广价值基本为零。
2.5.5 失败原因
核心失败原因为资金、客流、示范价值三重系统性崩塌。资金端依赖双主体投入,抗风险能力极差,行业波动与政策到期直接导致资金断裂;运营端社区入住率不足,客流严重匮乏,完全失去运营基础;价值端场景单一封闭,无行业示范与推广意义,属于典型的超前规划、脱离市场的无效示范项目。
